装配式隔墙怎么装又快又稳?5 大流程 12 道工序一次讲透
医院旧改要不停诊,实验室改造要保洁净,办公楼升级要抢工期——三个场景,同一个痛点:传统砌墙的湿作业、养护期和噪音粉尘,谁都等不起。
马斯柯装配式钢制隔墙给出同一个答案:钢制龙骨做骨架、钢制面板做饰面,工厂预制、现场干法拼装。马斯柯将整套工艺梳理为5大流程、12道工序,让“快、净、稳”成为可复检、可追溯的标准结果。

01 医院、实验室、办公楼,为什么都需要装配式隔墙
1.医院要不停诊、少灰尘、快拆快装,隔声、防火、抗菌易清洁是硬指标;
2.实验室要洁净耐擦洗、管线密集、房间常按课题重排;
3.办公楼要交付快、噪音小、空间能随团队随时重分。
三者的要求高度一致——干法、快速、可拆改、好维护,这正是装配式钢制隔墙的强项。
02 什么是装配式钢制隔墙

墙板冲折成型、复合背衬、烤漆饰面均在工厂预制完成,现场只做定位、拼装、连接三件事:没有湿作业、没有现场切割喷涂,墙板可拆卸、可重复利用。传统隔墙是现场造,装配式隔墙是现场装。
03 5大流程、12道工序:一套工艺,三种场景通用

无论医院、实验室还是办公楼,同一套工艺、同一套验收标准。从深化设计到成品验收,每个环节都有明确的作业内容与验收指标。
流程一 前期准备与深化设计

对应工序:01 现场勘测与排板深化 · 02 放线定位 · 03 基层处理与预埋检查

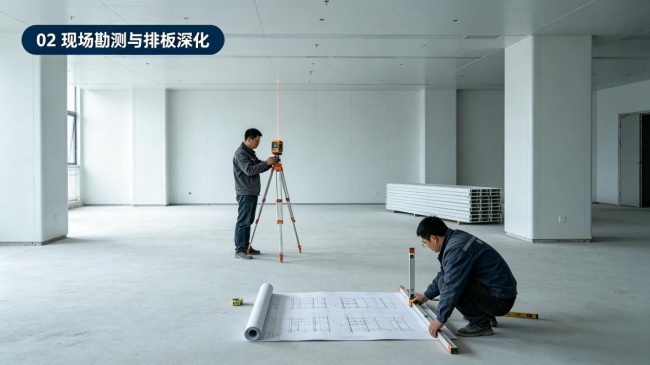

实测开间进深与净高,复核基层平整度(2m靠尺偏差≤3mm);按深化图弹出轴线与完成面控制线,标注门洞与机电点位。深化图就是“生产图纸”:排板图经确认、分档符合模数、洞口定位准确,材料一次配齐,现场“一次到位、零切割”。

流程二 钢制骨架搭建

对应工序:04 安装天地轨 · 05 安装框架(龙骨/门框) · 06 安装横向龙骨
顶轨、地轨膨胀螺栓固定,直线度偏差≤2mm/m;竖龙骨调垂直后锁固,垂直度偏差≤2mm/m、间距偏差±2mm;横向加强龙骨与门洞过梁同步安装。用工业化钢构件的精度取代人工“差不多”,误差越小、越不返工。
流程三 管线填充与面板封闭

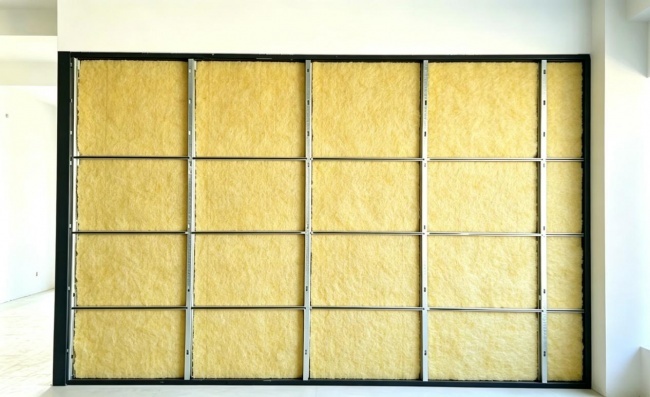

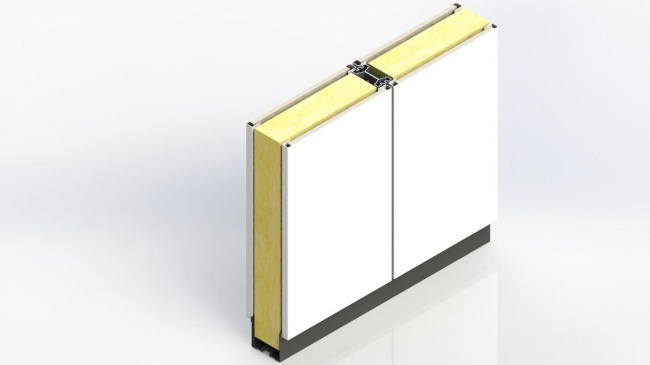

对应工序:07 安装一侧面板 · 08 填充岩棉材料 · 09 安装另一侧面板

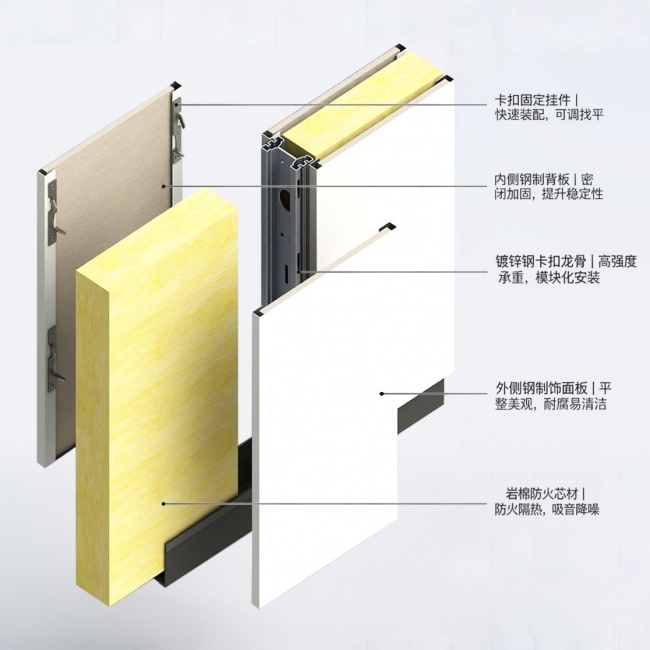

一侧面板先行;满填防火岩棉,密实无空腔;再封闭另一侧面板。高隔声——墙体隔声可达45dB以上;A级防火——钢制面板与不燃基材组合;耐擦洗抗菌——氟碳漆等抗菌涂层,耐酒精、含氯消毒剂反复擦拭,医院与实验室均可放心使用。面板卡扣或承插式干法安装,无水泥、无焊接,这是“省工50%、工期减半”的关键。
流程四 收口与五金安装

对应工序:10 安装门扇 · 11 五金配件安装
门框与立柱固定、调整垂直方正;安装门扇、铰链、闭门器,门框垂直偏差≤1mm、门缝上侧≤5mm、下侧10~12mm;护角、门吸、挂件等五金核对型号并固定牢固。
流程五 清洁自检与验收

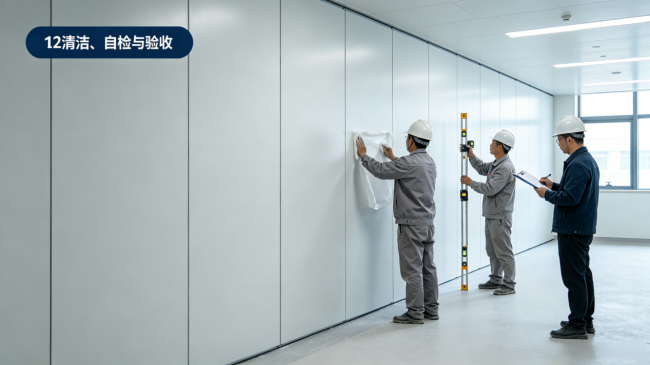

对应工序:12 清洁与自检验收
撕膜清洁,自检垂直度(≤2mm)、平整度(≤2mm)、缝隙与牢固性,报请监理或甲方验收。自检合格率100%、验收资料齐全,才算把活儿干完。
04 三大场景,各自怎么用

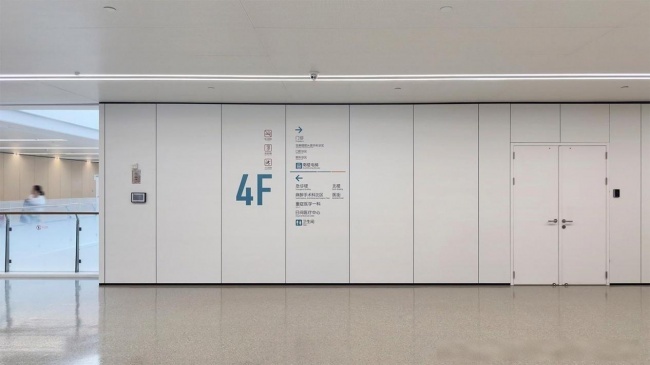

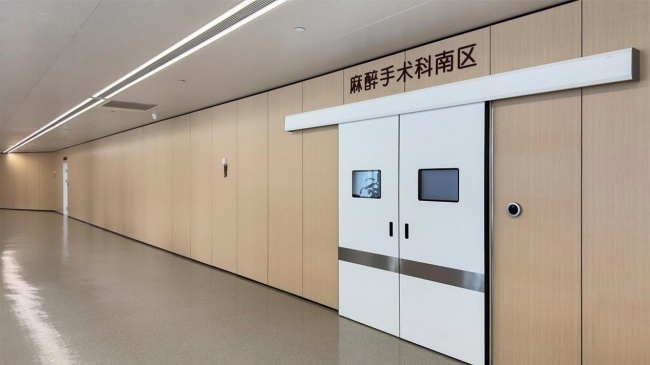

医院:科室改造、门诊室改造、三甲医院改造可按需分区施工、边运营边改造;隔声45dB以上、A级防火、抗菌易清洁,适配院感要求。

实验室:面板耐酒精、含氯消毒剂反复擦拭,无卫生死角;墙体可整体拆装移位,课题调整布局时不破坏原有结构、不产生二次污染。

办公楼:干法施工噪音小、交付快,可随团队规模随时重分空间;隔墙可拆改复用,二次装修省时省料。

05 不止三大场景:更多可能
可做医院、实验室、写字楼、产业园的大层高挂板墙,以及8米以上大层高空间的钢制挂板墙分隔——骨架加强、面板模块化,干法快速、可拆可改。

判断一套装配式隔墙方案靠不靠谱,看三件事:工序节点有没有验收、墙板能不能错缝防裂、拆改能不能重复利用。马斯柯装配式隔墙,5大流程、12道工序,医院“平急两用”、实验室灵活重排、办公楼长期调整——墙体可拆卸复用,让每一次空间升级都省时、省料、省心。好墙不是砌出来的,是拼出来的。
